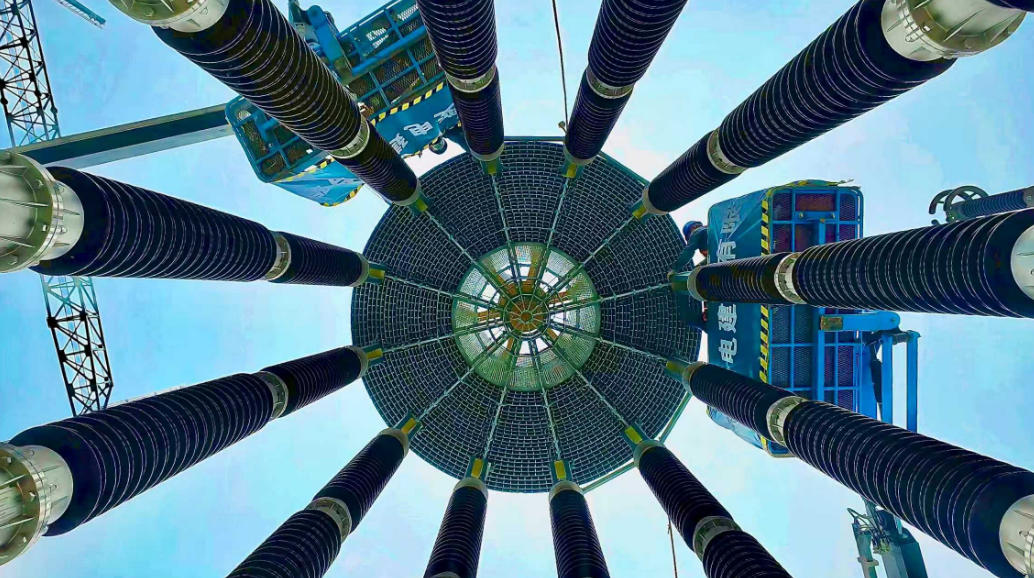

12月15日,河南电网首座500千伏串抗站——汴西串抗站成功投运,填补了我省在高压串抗站建设运营领域的空白,同时也标志着2025年17项迎峰度冬电网工程全部投产。

2025年迎峰度冬电网工程包含500千伏工程3项、220千伏9项、110千伏5项,涵盖主网升级、网架完善、间隔扩建等多个领域,累计投资4.3亿元,线路总长346公里,变电容量263万千伏安。工程全面完工后,进一步完善河南全省电网结构,提升电网供电可靠性和应急保障能力,为全省人民温暖过冬、工业企业平稳生产提供坚实电力保障。

为确保工程高标准、高质量、高效率推进,国网河南省电力公司坚持“严管控、促进度、保安全”,多措并举破解建设难题。施工过程中,强化统筹协调,建立“周通报、月考核”工作机制,定期组织参建单位召开推进会,实时掌握项目进展情况,及时协调解决征地拆迁、物资供应、重要跨越等堵点难点问题。针对部分项目时间紧、任务重的实际情况,优化资源配置,统筹调配施工队伍、机械设备和物资材料,实行“多班组平行作业、关键工序昼夜施工”模式,最大限度压缩建设周期。积极运用新技术、新工艺提升建设效率,在跨越施工场地受限场景创新应用“‘永临结合’专用横担封网技术”与“重载无人机联吊展放承力索技术”,成功破解线路重大跨越施工中占地面积大、作业风险高等难题;研发应用柔性外骨骼机器人,以低延迟动作响应助力施工作业人员流畅开展登塔作业,有效降低施工风险。(裴培 石展)
